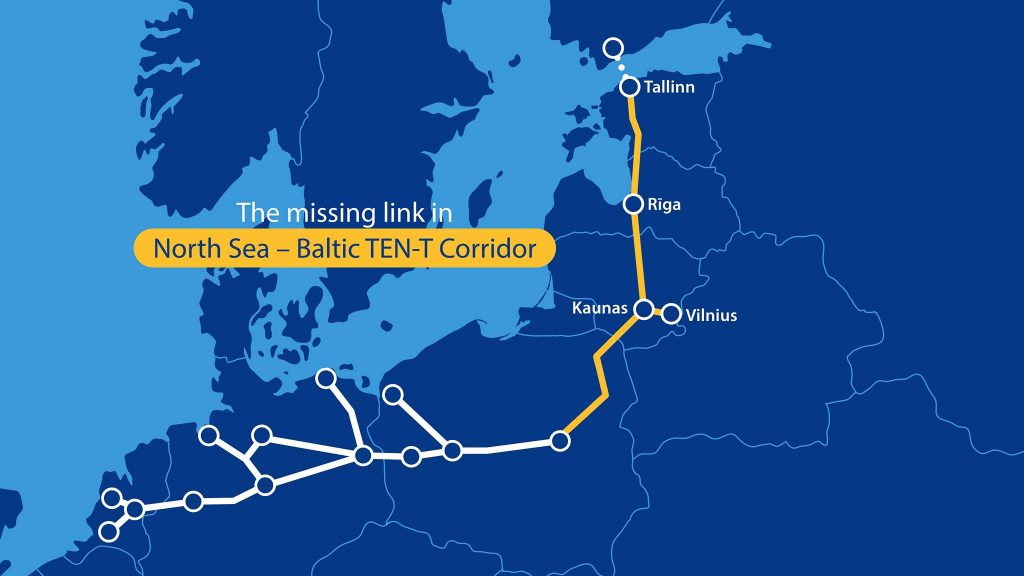

《波罗的海百年来最大基础设施项目(欧洲基金+部分PPP)进展——高铁——超概超工期》

2024年9月14日更新

概况
  1. 一条连接波罗的海国家的高铁项目正在进行中。陆路连接波兰、立陶宛、拉脱维亚、爱沙尼亚。近期以跨海轮渡北边芬兰,未来将通过海底铁路隧道,直达芬兰。
  2. 据报道,85%的建设资金来自欧盟,其余由所在国自筹。但由于投资、物价、设计等因素影响,项目超概约1倍,计划工期延长。
  3. 项目最早资金主要来自欧洲基金(CEF)。为解决大规模铁路计划中的资金缺口,目前正在考虑对部分路段、部分项目引进私人投资,采用PPP模式。
  4. 高铁设计时速250公里每小时。此外,将和沿途几个重要的河、海港口直接联接。是波罗的海连接到欧洲中心的重要的铁路、海运“多式联运”交通基础设施项目。
项目招标、采购、进展信息——官方网站

        波罗的海铁路全球项目官方网站(Rail Baltica Global Project )——点击链接:Rail Baltica 官方网站 |波罗的海铁路

(图片来源:railbaltica.org)
项目投融资方式方法
  1. 最初立项阶段,依赖欧盟投资。项目列入“欧洲运输网络 (TEN-T) ”计划。欧洲基金(CEF)承诺出资最初概算58亿欧元的85%。
  2. 所在国政府承诺,提供配套资金。
  3. 大部分工程采取政府直接投资的发包模式。但是,部分路段、部分项目采取PPP模式具有可行性。市场资金及社会投资主体,乐于参与投资本项目。
  4. 各商业银行、开发银行愿意为项目提供贷款。
  5. 项目建成的运营收益,可以为平衡项目资金提供还款基础。
  6. 项目建成后,将对所经地区的GDP起到拉动作用。
承包商
  1. 波罗的海铁路公司在各国都设立了董事会,由各国分标段与中标单位签订相应工程合同。显然,合同数量及参建单位数量会非常大。
  2. 截至2024年8月,德国专业公司已获利8500万欧元以上的合同额。
项目大事记
  1. 目前计划于 2030 年项目第一阶段完工通车。立陶宛-波兰连接线将于 2028 年完工。预计项目总成本将增加至 153 亿欧元。
  2. 截至2024年8月,线路全长870公里,正在进行的施工的长度为278公里,正在进行招标、采购准备的路段为227公里。
  3. 2018年,施工开工。
  4. 2016年,设计(Design)工作开始。
  5. 2010年,项目规划、可研(Planing)启动。
波兰段
  1.
立陶宛段
  1. 截至2024年8月,大约 700 名员工和 500 台设备正在活跃的波罗的海铁路路段 Šveicarija-Žeimiai(10 公里)和 Žeimiai-Šėta(17.7 公里)工作。预计今年将签署另外两份 Kaunas-Šveicarija(36 公里)和 Šėta-Ramygala 路段的合同,并于 2025 年开始密集工作。
  2. 2024 年 7 月底,承包商 “Rizzani de Eccher” 通过向现场运送钢板桩,启动了横跨 Jonava 区 Neris 的波罗的海铁路大桥建设的新阶段。西班牙设计师 IDOM 为桥梁柱子开发了详细的解决方案。
拉脱维亚段
  1. 2024年8月,拉脱维亚 Rail Baltica Iecava 维护设施设计完成。建筑设计由拉脱维亚和意大利公司 Sintagma Srl(意大利工程公司)和拉脱维亚公司 BRD Projekts SIA 合作开发,代表拉脱维亚的波罗的海铁路国家实施机构 Eiropas Dzelzceļa līnijas。
爱沙尼亚段
  1. 2024年9月11日,主干线一段第4份《施工合同》签订。工期40个月。爱沙尼亚的 Rail Baltica 交付组织签署了一份合同,建造该路线最独特的路段之一,其中轨道将部分穿过地面以下 10 米的沟渠。这条 9.2 公里长的主线的建设将耗资 7080 万欧元。承包商OÜ Verston 和 OÜ Järelpinge Inseneribüroo 联合体中标。
  2. 2024年8月26日,第5份《施工合同》签订。Merko Ehitus Eesti AS 和 GRK Eesti AS 联合体。10.5公里。合同额 5987 万欧元。
  3. 2024年7月,Ülemiste 客运站北部室外区域的《施工合同》签署。联合投标人 AS TREF Nord 和 ATEMO OÜ 。合同额2090 万欧元(不含增值税),比采购估计成本低近 150 万欧元。

芬兰段
  1.
其他“欧洲运输网络 (TEN-T)项目”
  1. 德国和丹麦之间的 Fehmarnbelt海底 隧道:18公里长公路、铁路隧道。2020年开工,计划2029年建成。
  2. 通过阿尔卑斯山连接奥地利和意大利的布伦纳基线隧道:全长64公里。2008年开工。
  3. 里昂-都灵高速铁路线:65公里。2013年开工,计划2032年通车。
